Qué es implantar OKR (y por qué es más que cambiar de hoja de cálculo)
Tiempo de lectura: 10 minutos
Los OKR (Objectives and Key Results) llevan décadas demostrando que funcionan: en Intel, en Google, en equipos de veinte personas. Pero hay una diferencia enorme entre conocer el método y conseguir que se adopte de verdad. Este artículo es una guía práctica de implantación: qué pasos dar, en qué orden, con qué roles y cómo gestionar el cambio organizativo para que los OKR no mueran en el segundo trimestre.
Por qué fallan el 70% de las implantaciones de OKR
La mayoría de los intentos de implantar OKR mueren por una de estas cuatro razones:
- Confunden output con outcome. Escriben un KR que es "Lanzar la feature X" en lugar de "Incrementar la retención en un 15%". Los OKR se convierten en una lista de tareas con otro nombre.
- Se lanza a toda la organización en el primer trimestre, antes de que nadie sepa escribir un buen objetivo. Resultado: veinte equipos con veinticinco OKR cada uno, ninguno conectado a nada.
- No hay roles dedicados. Nadie cuida la calidad de los OKR ni facilita las conversaciones difíciles. El método se diluye en el ruido del día a día.
- Se mezcla con evaluación del desempeño desde el primer momento. Cuando los empleados sienten que el OKR afecta a su nómina, escriben objetivos conservadores y el método pierde su esencia.
El diseño organizativo antes de empezar
Antes de escribir el primer OKR, hay que responder tres preguntas de diseño:

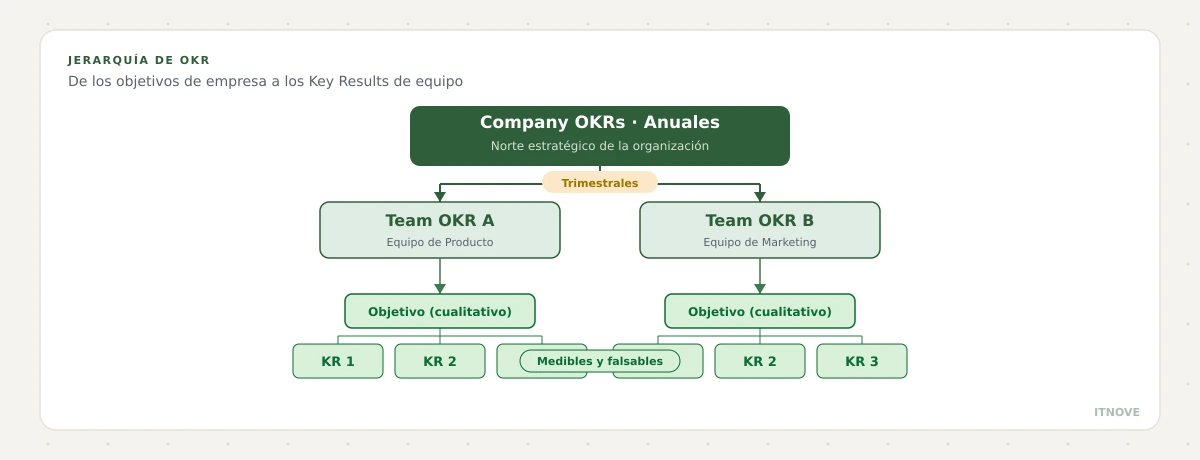

¿En qué niveles viven los OKR? Lo habitual: Company OKRs (estratégicos, anuales), Team OKRs (tácticos, trimestrales) y, opcionalmente, Individual OKRs. Más niveles significa más burocracia. La mayoría de empresas bajo 200 personas funcionan mejor con solo dos niveles.
¿Cómo fluye la información? El modelo de cascada estricta (empresa → departamento → equipo → persona) produce alineación pero mata la autonomía. El modelo de alineación bidireccional —la empresa fija el norte, los equipos proponen cómo llegar— funciona mejor en entornos ágiles. Para ver cómo conectar esto con Flight Levels, lee Crea una estrategia ágil con OKR, Scrum y Flight Levels.
¿Con qué cadencia? Ciclos anuales para Company OKRs y trimestrales para Team OKRs. El primer trimestre siempre es el peor; el tercero es cuando la organización empieza a funcionar de forma natural.
Los tres roles de la implantación: Leader, Champion y Owner
Una implantación de OKR sin roles claros es ruido. Estos son los tres perfiles que necesitas.
OKR Leader
El OKR Leader es el patrocinador ejecutivo. Sin un líder de alto nivel comprometido, los OKR mueren cuando llega el primer trimestre difícil.
- Comunica el por qué de los OKR a toda la organización.
- Defiende el tiempo necesario para las ceremonias (planning, check-in, retrospectiva).
- Toma decisiones cuando hay conflictos de prioridad entre equipos.
- Da ejemplo escribiendo los Company OKRs junto al equipo directivo.
El OKR Leader no gestiona los OKR día a día: eso es responsabilidad del Champion.
OKR Champion
El OKR Champion es el guardián del método. Sus responsabilidades:
- Diseña y facilita el proceso: planning, check-ins quincenales, retrospectiva trimestral.
- Ayuda a los equipos a escribir buenos OKRs: objetivos cualitativos e inspiradores, Key Results cuantitativos y falsables.
- Detecta antipatrones —KRs que son tareas, objetivos que nadie entiende, cascada rígida— y los corrige antes de que se enquisten.
- Coordina la herramienta o el sistema de seguimiento.
En empresas pequeñas, el OKR Champion suele ser el mismo perfil que el Agile Coach. Para profundizar en este rol y los demás, lee Los roles en OKR: quién hace qué en una adopción exitosa.
OKR Owner
El OKR Owner es el responsable de cada objetivo concreto, normalmente a nivel de equipo o área.
- Escribe el OKR junto a su equipo, no solo para ellos.
- Actualiza el progreso en cada check-in.
- Decide cuándo el contexto ha cambiado lo suficiente para ajustar un KR mid-quarter.
- Presenta resultados en la retrospectiva trimestral con honestidad, incluyendo los fracasos.
La regla general: un OKR Owner por objetivo, con plena autonomía para decidir cómo alcanzar el Key Result.
El piloto: cómo empezar sin matar la iniciativa
El error más común es lanzar los OKR a toda la organización a la vez. El piloto controlado reduce el riesgo y genera los primeros aprendizajes reales antes de escalar.
Duración: un trimestre completo (13 semanas).
Alcance: 1 o 2 equipos voluntarios. Que sean equipos con alta autonomía, líder comprometido y pocas dependencias con otros departamentos.
Ceremonias del piloto:
- OKR Planning (semana 1): 2-4 horas para definir los objetivos del trimestre. El output es 1-3 OKRs por equipo, con 2-4 Key Results cada uno.
- Check-in quincenal (30 min): ¿cómo va el progreso? ¿qué bloqueos hay? ¿necesita ajuste el OKR?
- Retrospectiva de OKR (semana 13): ¿qué aprendimos? ¿qué porcentaje alcanzamos? ¿qué cambiaría el equipo el próximo trimestre?
La gestión del cambio: cómo lograr adherencia
Los OKR no son un problema técnico. Son un problema de cambio de comportamiento. Los equipos están acostumbrados a recibir órdenes —feature X, proyecto Y— en lugar de targets de resultado. Pasar a trabajar por outcomes exige un proceso de adaptación que suele llevar dos o tres trimestres.
Qué funciona:
- Transparencia radical: los OKRs de todos los equipos son visibles para toda la organización. Acelera la alineación y crea responsabilidad social sin necesidad de reuniones de control.
- Retrospectivas honestas: el trimestre que el equipo alcanza el 40% y lo explica con claridad es más valioso que el que llega al 100% por haber puesto el listón bajo.
- Separar OKR de bonus: al menos durante los dos primeros años. La presión de la evaluación desvirtúa el método de forma sistemática.
- Rituales de visibilidad: un tablero accesible (físico o digital), un check-in breve y consistente, y una celebración pública al cerrar el trimestre.
Qué no funciona:
- Usar los OKR solo para reportar a los jefes, sin que los equipos los sientan suyos.
- Tener demasiados OKRs: más de 3 por equipo o más de 4 KRs por objetivo.
- Cambiar los OKR a mitad de trimestre sin una razón de negocio de peso.
- Omitir el check-in quincenal ("ya revisamos al final del trimestre").
Para ver los 7 errores más frecuentes en detalle, lee Cómo implementar OKRs en empresa sin morir en el intento.

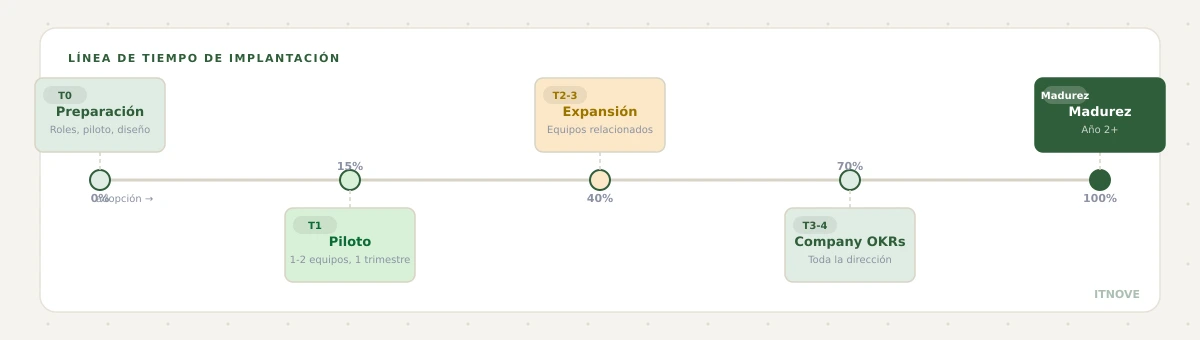

Del piloto al despliegue
Validado el piloto, el despliegue sigue tres fases:
Fase 1 — Expansión controlada (trimestres 2-3): se suman los equipos con dependencia natural del piloto. El OKR Champion acompaña a cada uno en su primer planning.
Fase 2 — Company OKRs (trimestre 3-4): cuando hay suficiente músculo para escribir bien los OKRs a nivel de equipo, el equipo directivo define los Company OKRs anuales. Los equipos los conectan con sus objetivos trimestrales en el OKR Planning.
Fase 3 — Madurez (a partir del año 2): los OKRs son el lenguaje natural de la organización. Los check-ins son breves porque el equipo sabe lo que hace. Las retrospectivas generan aprendizaje real. La alineación es visible sin necesidad de reuniones de coordinación extra.
Para ver cómo conectar este despliegue con el trabajo del equipo de producto, lee Cómo combinar Scrum y OKR y Ejecutar una estrategia ágil con las metas de Scrum.
Checklist antes de lanzar
Antes de cerrar el trimestre 0 (preparación), comprueba que tienes cubiertos estos puntos:
- Un OKR Leader comprometido y con visibilidad ejecutiva.
- Al menos un OKR Champion formado en el método.
- 1-2 equipos piloto voluntarios con líder comprometido.
- Company OKRs claros para el año (aunque sean provisionales y evolucionen).
- Una herramienta de seguimiento acordada (un spreadsheet funciona perfectamente para empezar).
- El proceso documentado: OKR Planning → Check-in quincenal → Retro trimestral.
- OKR y evaluación del desempeño separados explícitamente en la comunicación interna.
| Qué | Quién | Cuándo |
|---|---|---|
| Definir Company OKRs | OKR Leader + dirección | Semana -4 |
| Seleccionar equipos piloto | OKR Champion | Semana -3 |
| OKR Planning piloto | OKR Owner + equipo | Semana 1 |
| Check-in quincenal | OKR Owner + Champion | Semanas 3, 5, 7, 9, 11 |
| Retrospectiva de OKR | OKR Owner + Champion + Leader | Semana 13 |
| Decisión de expansión | OKR Leader | Semana 14 |
Por dónde empezar esta semana
Si tienes que hacer una sola cosa esta semana: elige al OKR Champion. Sin nadie que cuide el proceso, la implantación se diluye en el día a día antes de que llegue el primer check-in.
La semana siguiente: une al Champion y al OKR Leader en una sesión de dos horas para alinear el por qué, elegir los equipos piloto y definir el primer ciclo. El resto viene solo.
